Khoảng 1 tháng nữa, siêu dự án nhiệt điện 42.000 tỷ của EVN sẽ chính thức phát điện thương mại

Chủ Nhật, 12/04/2026 - 20:02

Nhà máy nhiệt điện này sẽ phát điện thương mại tổ máy số 1 vào tháng 5 và tổ máy số 2 vào tháng 10/2026.

Dự án Nhà máy Nhiệt điện Quảng Trạch I tại Quảng Trị do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, Ban Quản lý dự án Điện 2 (EVNPMB2) trực tiếp quản lý điều hành đang bước vào giai đoạn nước rút sau hơn ba năm triển khai, tiến gần thời điểm hòa lưới điện quốc gia. Với tổng mức đầu tư hơn 41.130 tỷ đồng, đây là một trong những dự án nguồn điện quy mô lớn, đóng vai trò quan trọng trong việc đảm bảo an ninh năng lượng cho khu vực miền Trung và cả nước.

Nhà máy được xây dựng trên diện tích 48,6ha, gồm 2 tổ máy đốt than với tổng công suất 1.400MW. Dự án khởi công từ ngày 23/12/2022, đến cuối tháng 3, tiến độ tổng thể đã đạt khoảng 98%. Theo kế hoạch, tổ máy số 1 sẽ phát điện thương mại vào tháng 5 và tổ máy số 2 vào tháng 10/2026.

Ngày 12/4, tại Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Trị), tổ máy 1 của Nhà máy Nhiệt điện Quảng Trạch I đã thực hiện hòa lưới lần đầu thành công. Đây là bước tiến quan trọng, tạo tiền đề hướng tới phát điện tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I lên hệ thống điện quốc gia vào tháng 5 tới, góp phần bổ sung nguồn điện phục vụ nhu cầu phụ tải trong mùa nắng nóng.

Khoảng 1 tháng nữa, siêu dự án nhiệt điện 42.000 tỷ của EVN sẽ chính thức phát điện thương mại- Ảnh 1.

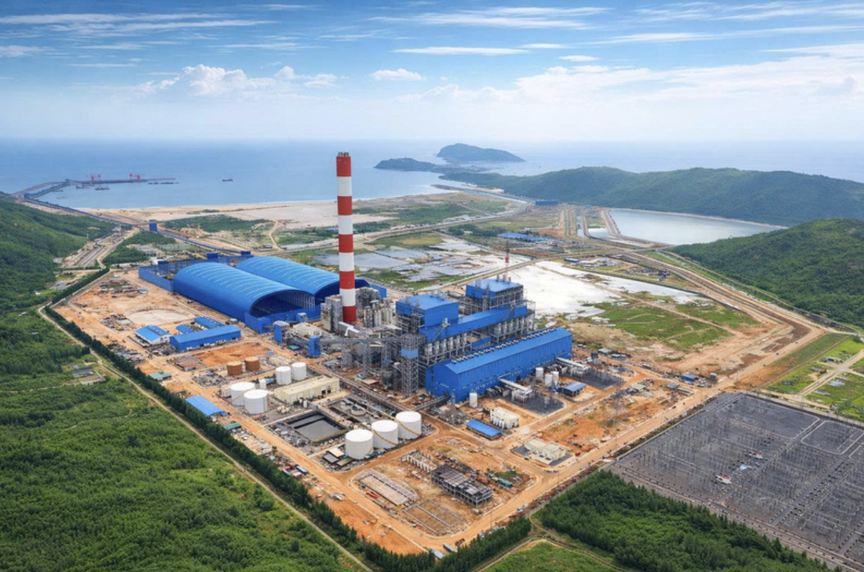

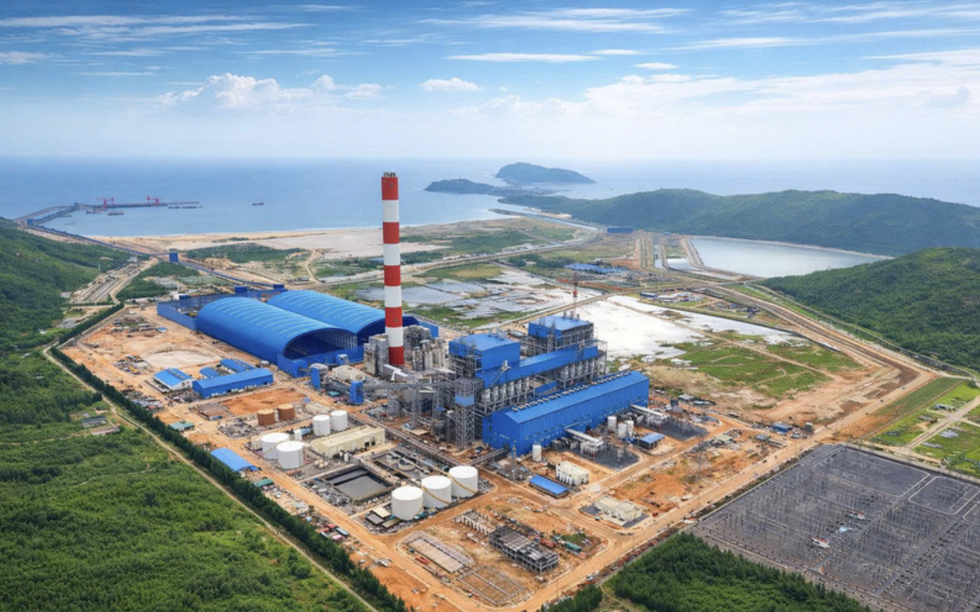

Dự án Nhà máy Nhiệt điện Quảng Trạch I thuộc Trung tâm Điện lực Quảng Trạch. Nguồn ảnh: EVNPMB2

Trong suốt quá trình thi công, dự án đối mặt với nhiều thách thức do điều kiện thời tiết khắc nghiệt tại khu vực miền Trung – nơi thường xuyên chịu ảnh hưởng của bão, áp thấp nhiệt đới và gió mùa Đông Bắc. Các yếu tố này đã không ít lần làm gián đoạn thi công, từ việc chia cắt mặt bằng, ảnh hưởng đến công tác lắp đặt thiết bị siêu trường, siêu trọng, đến tác động của triều cường tại khu vực cảng.

Trước những khó khăn đó, Ban Quản lý dự án Điện 2 (EVNPMB2) đã chủ động xây dựng các kịch bản thi công linh hoạt. Theo ông Đào Ngọc Long – Phó Giám đốc EVNPMB2, tiến độ dự án được kiểm soát chặt chẽ theo từng ngày, từng ca làm việc; các hạng mục được chia nhỏ theo tuần, theo ngày nhằm đảm bảo bám sát kế hoạch. "Mọi phát sinh tại công trường đều được xử lý kịp thời, không để ảnh hưởng dây chuyền. Các nhà thầu cũng tận dụng tối đa thời gian thời tiết thuận lợi để bù lại những ngày bất lợi", ông Long cho biết.

Hiện nay, toàn bộ công trường đang tập trung vào giai đoạn thử nghiệm, kiểm tra liên động và hoàn thiện các điều kiện kỹ thuật, sẵn sàng cho việc hòa lưới tổ máy theo đúng tiến độ đề ra.

Khi đi vào vận hành, Nhà máy Nhiệt điện Quảng Trạch I (gồm 2 tổ máy với tổng công suất 1.403MW) sẽ góp phần tăng cường nguồn cung điện cho hệ thống điện quốc gia, đặc biệt trong các giai đoạn cao điểm phụ tải. Việc tổ máy hoàn thành hòa lưới lần đầu đúng tiến độ có ý nghĩa quan trọng trong bối cảnh nhu cầu điện tăng cao, nhất là trong mùa nắng nóng.

EVN và EVNPMB2 sẽ tiếp tục phối hợp với các đơn vị liên quan tập trung hoàn thiện các hạng mục còn lại, đẩy nhanh quá trình chạy thử, hiệu chỉnh để đưa Tổ máy 1 vận hành ổn định, an toàn và hiệu quả.

Dự án Nhà máy Nhiệt điện Quảng Trạch I là một trong những công trình nguồn điện quan trọng trong Quy hoạch điện, góp phần bảo đảm an ninh năng lượng quốc gia. Đồng thời, dự án cũng hướng tới mục tiêu phát triển trung tâm năng lượng theo định hướng xanh - sạch - bền vững.
