Chiều 4/2, đoàn công tác Sở Công Thương tỉnh Cao Bằng đã kiểm tra thực tế tiến độ thi công Dự án thủy điện Pác Khuổi tại phường Tân Giang. Đây là công trình năng lượng do Công ty Cổ phần Thủy điện Sử Pán 1 làm chủ đầu tư, được khởi công từ tháng 3/2023.
Sau gần 3 năm triển khai, các hạng mục chính của dự án hiện cơ bản hoàn thành theo thiết kế được phê duyệt. Tuy nhiên, một số hạng mục phụ trợ vẫn đang trong quá trình hoàn thiện, gồm nhà quản lý vận hành, khuôn viên nhà máy và công tác thu dọn lòng hồ chứa. Chủ đầu tư và đơn vị thi công đang tăng tốc triển khai, dự kiến hoàn thành toàn bộ các phần việc này trước ngày 30/4/2026.

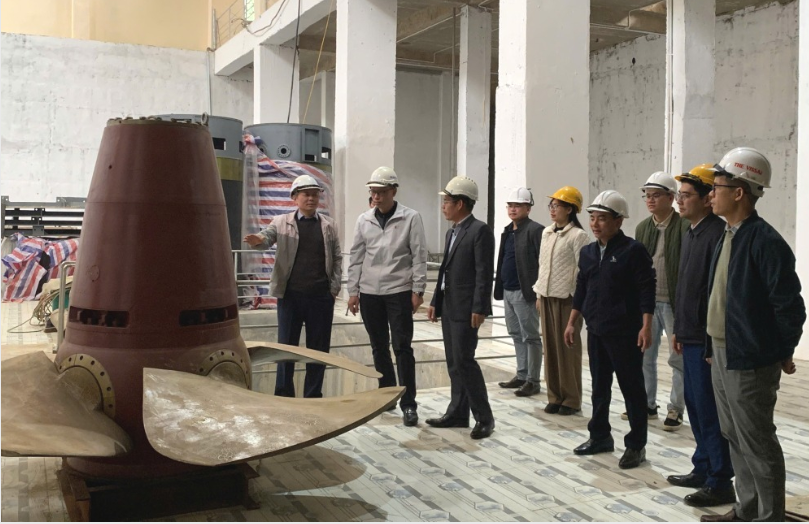

Đoàn công tác kiểm tra tiến độ thi công phần lắp đặt thiết bị nhà máy. Ảnh: Báo Cao Bằng
Về phần thiết bị, dự án đã hoàn tất phần lớn công tác lắp đặt. Hiện các đơn vị thi công đang tiếp tục hoàn thiện các thiết bị phụ trợ như hệ thống tời nâng, cửa van đập tràn, lưới chắn rác và gầu vớt rác, dự kiến hoàn thành trong quý II/2026. Riêng đối với hệ thống cơ điện nhà máy, dự án đang gặp khó khăn do vướng mắc trong thủ tục thông quan một lô thiết bị quan trọng, bao gồm tuabin, máy phát cùng hệ thống thiết bị điện, điều khiển, điều tốc và kích từ.
Song song với quá trình thi công, công tác giải phóng mặt bằng và hoàn thiện thủ tục đất đai vẫn chậm so với kế hoạch. Nguyên nhân chủ yếu do phải bổ sung, điều chỉnh hồ sơ pháp lý đối với một số hộ dân trong vùng dự án. Đến nay, tổng diện tích đất đã được giao và cho thuê đạt 21,5ha trên tổng số 68,73ha. Phần diện tích còn lại 47,23ha chưa hoàn tất thủ tục, tập trung chủ yếu tại khu vực lòng hồ và tuyến đường dây 35kV. Ngoài ra, dự án cũng đang trong quá trình điều chỉnh chủ trương đầu tư.
Tại buổi kiểm tra, đoàn công tác đã rà soát tiến độ lắp đặt thiết bị nhà máy, việc thi công đường tránh ngập, hệ thống đường điện, khu vực đập và hồ chứa, cũng như công tác cắm mốc chỉ giới phạm vi bảo vệ đập và hành lang bảo vệ nguồn nước.
Để đảm bảo dự án hoàn thành đúng tiến độ, đoàn công tác đề nghị chủ đầu tư khẩn trương hoàn thiện và trình phê duyệt các hồ sơ quan trọng, gồm quy trình vận hành hồ chứa, bản đồ ngập lụt vùng hạ du tích hợp phương án ứng phó khẩn cấp, phương án bảo vệ đập và hồ chứa, cũng như thủ tục tích nước lần đầu. Đồng thời, chủ đầu tư cần sớm hoàn thiện các hạng mục hạ tầng thiết yếu như đường tránh ngập và hệ thống cấp điện.
Bên cạnh đó, các cơ quan liên quan được yêu cầu phối hợp chặt chẽ nhằm sớm hoàn tất việc điều chỉnh chủ trương đầu tư, đồng thời xử lý dứt điểm các thủ tục đất đai, gồm giao đất, cho thuê đất và chuyển mục đích sử dụng đất trong phạm vi dự án.
Theo kế hoạch, chủ đầu tư sẽ tập trung nguồn lực để hoàn thành nghiệm thu toàn bộ công trình, phấn đấu đưa nhà máy thủy điện Pác Khuổi vào vận hành phát điện trong quý III/2026.
