Công ty năng lượng của tỷ phú Phạm Nhật Vượng sắp làm thêm nhà máy điện mặt trời 5.400 tỷ

Thứ Ba, 17/03/2026 - 11:02

Theo quyết định, dự án nhà máy điện mặt trời này được thiết kế với công suất 300MW, sản lượng điện dự kiến đạt khoảng 482.411MWh/năm.

UBND tỉnh Điện Biên vừa ban hành quyết định chấp thuận chủ trương đầu tư dự án Nhà máy điện mặt trời Điện Biên 1.

Theo đó, nhà đầu tư được lựa chọn là CTCP Năng lượng Vinenergo (thuộc Tập đoàn Vingroup).

Dự án hướng tới mục tiêu xây dựng nhà máy điện mặt trời tập trung, đồng thời thực hiện truyền tải và phân phối điện lên lưới điện quốc gia.

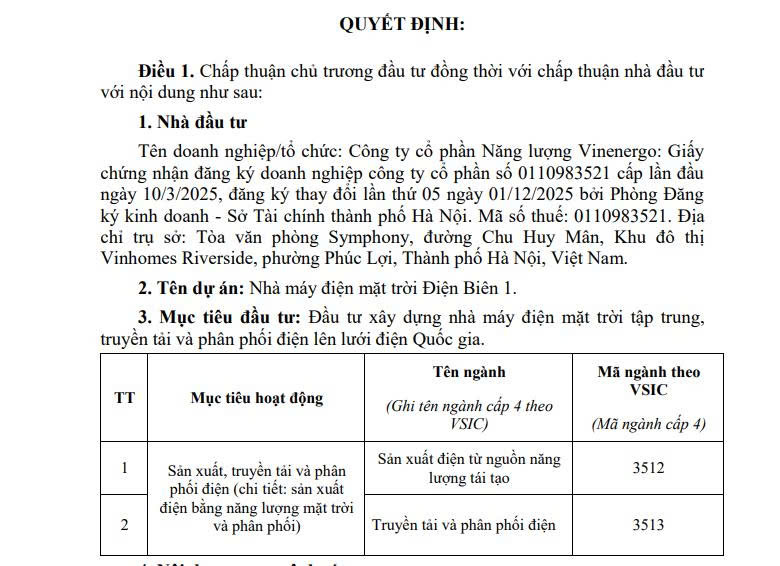

Quyết định chấp thuận chủ trương đầu tư dự án. Nguồn ảnh: UBND tỉnh Điện Biên

Quyết định chấp thuận chủ trương đầu tư dự án. Nguồn ảnh: UBND tỉnh Điện Biên

Về quy mô, dự án được thiết kế với công suất 300MW, sản lượng điện dự kiến đạt khoảng 482.411MWh/năm. Hạng mục đầu tư bao gồm hệ thống pin mặt trời, trạm hợp bộ, trạm biến áp nâng áp 35/220kV công suất 2x200MVA, cùng đường dây 220kV mạch kép dài khoảng 25,65km kết nối tới Trạm biến áp 220kV Điện Biên.

Ngoài ra, dự án còn xây dựng khu nhà điều hành, văn phòng, nhà kho, bãi tập kết, hệ thống giao thông nội bộ và hạ tầng thoát nước.

Tổng diện tích sử dụng đất dự kiến khoảng 509,47ha. Trong đó, khu vực bố trí tấm pin và trạm hợp bộ chiếm khoảng 320ha; khu trạm biến áp, sân phân phối và hệ thống lưu trữ năng lượng (BESS) khoảng 1,7ha; khu nhà điều hành và phụ trợ khoảng 1,3ha; hạ tầng giao thông và thoát nước khoảng 12ha.

Phần hành lang tuyến đường dây đấu nối dài 25,65km có diện tích khoảng 61,57ha, cùng 12,9ha đất chiếm dụng vĩnh viễn cho móng cột. Ngoài ra, các khu vực tự nhiên như hồ nước, suối, khe tụ thủy chiếm khoảng 100ha.

Phương án đấu nối dự kiến là xây dựng trạm biến áp nâng áp 220kV tại nhà máy và tuyến đường dây 220kV mạch kép dài khoảng 25,65km, đấu nối về Trạm biến áp 220kV Điện Biên theo quy hoạch đã được phê duyệt.

Tổng vốn đầu tư của dự án là 5.371 tỷ đồng (tương đương khoảng 213,76 triệu USD).

Dự án có thời hạn hoạt động 50 năm kể từ ngày được giao đất, cho thuê đất hoặc chuyển mục đích sử dụng đất. Địa điểm triển khai tại phường Điện Biên Phủ và các xã Na Son, Mường Lạn, Pú Nhi, tỉnh Điện Biên.

Về tiến độ, trong quý I/2026, dự án sẽ hoàn tất thủ tục chấp thuận chủ trương đầu tư và lựa chọn nhà đầu tư.

Đến quý III/2026, triển khai lập báo cáo nghiên cứu khả thi, thiết kế kỹ thuật, đánh giá tác động môi trường, đồng thời thực hiện công tác giải phóng mặt bằng và các thủ tục đất đai.

Dự kiến, dự án sẽ khởi công chậm nhất vào quý IV/2026, hoàn thành xây dựng, lắp đặt thiết bị trong giai đoạn từ quý IV/2026 đến quý IV/2027 và chính thức đưa vào vận hành trong quý IV/2027.

Theo tìm hiểu, vào tháng 3/2025, Tập đoàn Vingroup (mã: VIC) đã thành lập CTCP Năng lượng VinEnergo, hoạt động trong lĩnh vực sản xuất điện và thiết bị điện. Trong cơ cấu cổ đông, ông Phạm Nhật Vượng nắm giữ 71%, Vingroup sở hữu 19%, hai con trai ông Vượng là Phạm Nhật Quân Anh và Phạm Nhật Minh Hoàng mỗi người góp 5%.

Đến tháng 10/2025, VinEnergo tăng vốn điều lệ từ 10.000 tỷ đồng lên 28.355 tỷ đồng, chính thức gia nhập nhóm doanh nghiệp có quy mô vốn tỷ USD. Cùng thời điểm, cơ cấu cổ đông xuất hiện nhà đầu tư nước ngoài Dynamic Invest Group Limited (Hong Kong, Trung Quốc), góp gần 1.417 tỷ đồng, tương đương 5% vốn điều lệ.
