Hơn 3 năm nữa, nhà máy thủy điện tích năng đầu tiên của Việt Nam sẽ chính thức phát điện

Chủ Nhật, 04/01/2026 - 19:01

Công trình tích năng đầu tiên của Việt Nam quy mô 1.200MW – đang tăng tốc thi công giai đoạn 2 sau khi cơ bản “gỡ nút thắt” bồi thường, giải phóng mặt bằng, hướng tới mục tiêu phát điện tổ máy 1 vào cuối năm 2029.

Thủy điện tích năng Bác Ái là dự án thủy điện tích năng đầu tiên của Việt Nam, quy mô 1.200MW với 4 tổ máy, tổng mức đầu tư hơn 21.000 tỷ đồng. Theo kế hoạch, tổ máy số 1 sẽ phát điện vào cuối năm 2029, các tổ máy còn lại hoàn thành trong giai đoạn 2030–2031.

Một trong những điểm nghẽn lớn nhất của dự án là công tác bồi thường, giải phóng mặt bằng. Để triển khai, dự án phải thu hồi hơn 106ha đất của 66 hộ dân và 3 tổ chức. Đến nay, 37 hộ dân và 2 tổ chức với tổng diện tích 82ha đã nhận đủ hai đợt bồi thường. Phương án chi trả đợt thứ ba cho 29 hộ còn lại, với kinh phí khoảng 6,6 tỷ đồng, cũng đã được phê duyệt.

Đáng chú ý, nhiều hộ dân canh tác trên diện tích đất thuộc lâm phần Công ty Lâm nghiệp Tân Tiến không đủ điều kiện bồi thường theo quy định. Tuy nhiên, với tinh thần đồng hành cùng người dân, chủ đầu tư đã chủ động hỗ trợ hơn 1,3 tỷ đồng. Việc chi trả dứt điểm giúp ổn định đời sống người dân, không phát sinh khiếu kiện, đồng thời tạo mặt bằng sạch để đẩy nhanh thi công.

Hơn 3 năm nữa, nhà máy thủy điện tích năng đầu tiên của Việt Nam sẽ chính thức phát điện- Ảnh 1.

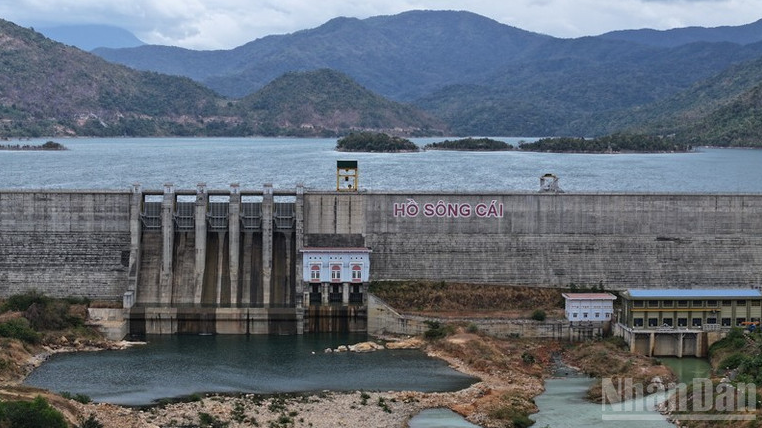

Hồ Sông Cái thuộc hệ thống thủy lợi Tân Mỹ sẽ cung cấp nguồn nước để Nhà máy Thủy điện tích năng Bác Ái hoạt động. Ảnh: Báo Nhân Dân

Về tiến độ, tháng 3/2021, giai đoạn 1 của dự án – cụm công trình cửa xả nằm sâu trong lòng hồ thủy lợi Sông Cái – đã được nghiệm thu, đồng bộ với tiến độ tích nước hồ Sông Cái thuộc hệ thống thủy lợi Tân Mỹ. Việc phối hợp “đúng nhịp” này được đánh giá đã giúp dự án tiết kiệm hàng nghìn tỷ đồng chi phí.

Đến tháng 2/2025, dự án bước sang giai đoạn 2, triển khai toàn bộ các hạng mục còn lại, dự kiến hoàn thành và đưa vào vận hành cuối năm 2030.

Theo đại diện Ban Quản lý Dự án điện 3, ngay sau lễ khởi công giai đoạn 2, lực lượng kỹ sư, công nhân đã bám công trường ngày đêm, vượt qua địa hình hiểm trở và thời tiết khắc nghiệt để giữ nhịp tiến độ. “Những nét vẽ trên bản thiết kế dần hiện hữu giữa đại ngàn, từng hạng mục lớn nhỏ lần lượt thành hình”, đại diện dự án chia sẻ.

Hơn 3 năm nữa, nhà máy thủy điện tích năng đầu tiên của Việt Nam sẽ chính thức phát điện- Ảnh 2.

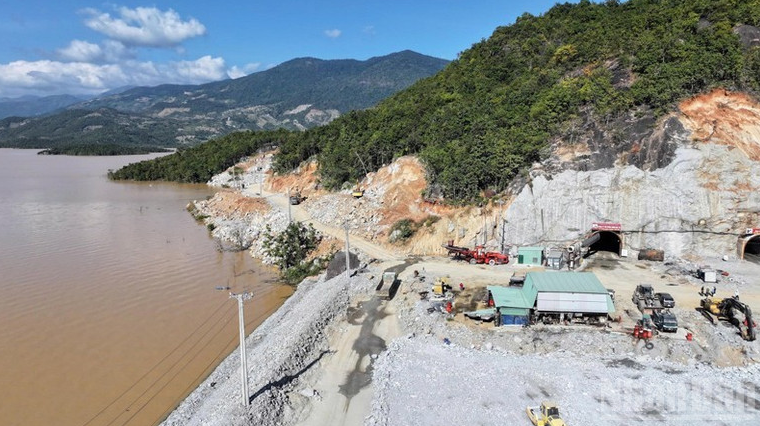

Khu vực lán trại và tập kết phương tiện thi công công trình. Ảnh: Báo Nhân Dân

Ghi nhận thực tế của báo Nhân Dân cho thấy, hệ thống đường công vụ cơ bản đã hoàn thiện, lắp đặt đầy đủ biển báo giao thông và biển cảnh báo an toàn, bảo đảm cho xe cơ giới hạng nặng lưu thông thuận lợi, tạo điều kiện tăng tốc thi công theo kế hoạch.

Từ hiện trường, ông Lê Đình Lam, đại diện Giám đốc điều hành liên danh 7 nhà thầu, cho biết nhà thầu đã triển khai đồng loạt 5 mũi thi công ngay từ đầu năm mới. Nếu theo hợp đồng, mỗi mũi khoan trong lòng núi đạt khoảng 90m/tháng, thì hiện nay đã nâng lên 120–150m/mũi/tháng, vượt kỳ vọng và tạo nền tảng để rút ngắn tiến độ các hạng mục quan trọng.

Về phía địa phương, Phó Chủ tịch UBND tỉnh Khánh Hòa Trịnh Minh Hoàng khẳng định Thủy điện tích năng Bác Ái là công trình trọng điểm ngành năng lượng, được Thủ tướng Chính phủ quan tâm. Công tác bồi thường, giải phóng mặt bằng từng là “nút thắt” nay đã cơ bản hoàn tất, mở đường cho chủ đầu tư là Tập đoàn Điện lực Việt Nam (EVN) tăng tốc thi công giai đoạn tiếp theo. Tỉnh cam kết tiếp tục tạo điều kiện tối đa để dự án về đích đúng kế hoạch, góp phần bảo đảm an ninh năng lượng quốc gia.
