Siêu dự án nhiệt điện 42.000 tỷ của EVN đã hoàn thành 94%, sẵn sàng đốt dầu lần đầu trong tháng này

Thứ Hai, 11/08/2025 - 22:52

Dự kiến, siêu dự án nhiệt điện này sẽ đốt dầu lần đầu vào 19/8 tới đây.

Ngày 13/12/2021, Tập đoàn Điện lực Việt Nam (EVN) chính thức khởi công xây dựng Nhà máy Nhiệt điện Quảng Trạch I tại xã Phú Trạch, tỉnh Quảng Trị (trước đây thuộc huyện Quảng Trạch, tỉnh Quảng Bình). Đây là một trong bốn dự án thành phần của Trung tâm Điện lực Quảng Trạch – tổ hợp năng lượng quy mô lớn với tổng vốn đầu tư dự kiến 140.000 tỷ đồng, gồm ba nhà máy nhiệt điện tổng công suất 4.403MW và hệ thống hạ tầng đồng bộ.

Dự án Nhà máy Nhiệt điện Quảng Trạch I được Thủ tướng Chính phủ phê duyệt trong Quy hoạch phát triển điện lực quốc gia (Quy hoạch VII điều chỉnh) tại Quyết định số 428/QĐ-TTg ngày 18/3/2016 và Văn bản số 1828/TTg-KTN ngày 15/10/2016, giao EVN làm chủ đầu tư, Ban Quản lý dự án điện 2 trực tiếp quản lý, điều hành.

Với tổng mức đầu tư hơn 42.000 tỷ đồng, nhà máy được xây dựng trên diện tích khoảng 48,6ha, gồm hai tổ máy có tổng công suất lắp đặt 1.403MW. Khi vận hành, dự kiến mỗi năm cung cấp khoảng 9,1 tỷ kWh điện cho hệ thống điện quốc gia, góp phần đảm bảo an ninh năng lượng và tăng độ ổn định cho lưới điện.

Siêu dự án nhiệt điện 42.000 tỷ của EVN đã hoàn thành 94%, sẵn sàng đốt dầu lần đầu trong tháng này- Ảnh 1.

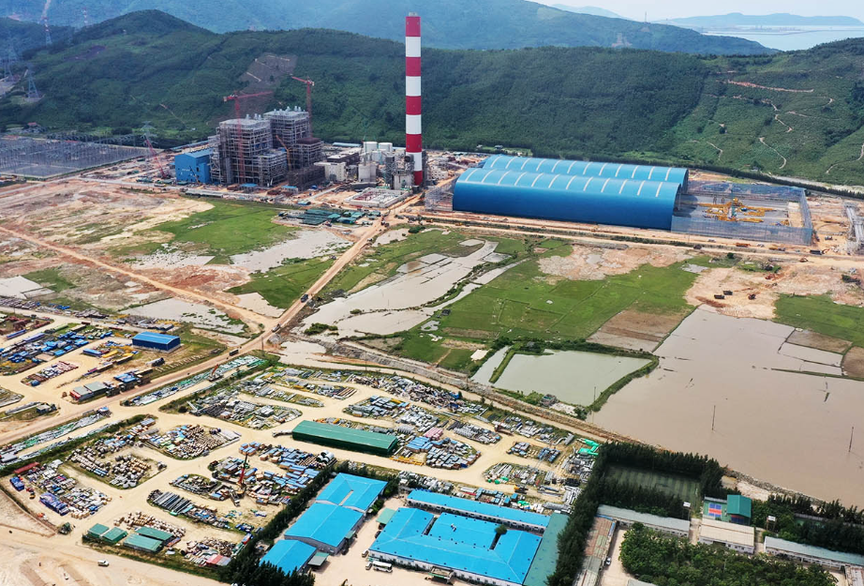

Tiến độ tổng thể dự án NMNĐ Quảng Trạch I đạt khoảng 94%. Ảnh: EVN

Thông tin theo TTXVN, Sở Công Thương tỉnh Quảng Trị cho biết, đến đầu tháng 8/2025, tiến độ tổng thể của dự án đã đạt hơn 94%, trong đó công tác thiết kế hoàn thành trên 99%, mua sắm thiết bị đạt hơn 99% và lắp đặt thi công đạt trên 85%. EVN đang quyết liệt đôn đốc các nhà thầu hoàn thiện các hạng mục để tổ máy 1 đủ điều kiện đốt dầu lần đầu vào ngày 19/8/2025, phát điện thương mại trong năm 2025; tổ máy 2 dự kiến phát điện trong năm 2026.

Song song, EVN và các nhà thầu huy động tối đa nhân lực, thiết bị để đẩy nhanh tiến độ các hạng mục trọng điểm.

Tại buổi kiểm tra mới đây, Phó Chủ tịch Thường trực UBND tỉnh Quảng Trị Hoàng Nam yêu cầu các Sở, ngành và địa phương đồng hành cùng chủ đầu tư, đặc biệt trong công tác bồi thường giải phóng mặt bằng. UBND xã Phú Trạch được giao xử lý dứt điểm các tồn tại tại dự án Quảng Trạch I, vận động các hộ dân còn lại nhận tiền bồi thường và bàn giao mặt bằng trước ngày 15/8; chi trả kinh phí bồi thường trạm bơm nước của Công ty Cấp nước Hòn La; di dời đình làng thôn Vĩnh Sơn (xã Phúc Trạch) trước 2/9; đồng thời khẩn trương hoàn tất thủ tục cho thuê đất theo quy định.

Siêu dự án nhiệt điện 42.000 tỷ của EVN đã hoàn thành 94%, sẵn sàng đốt dầu lần đầu trong tháng này- Ảnh 2.

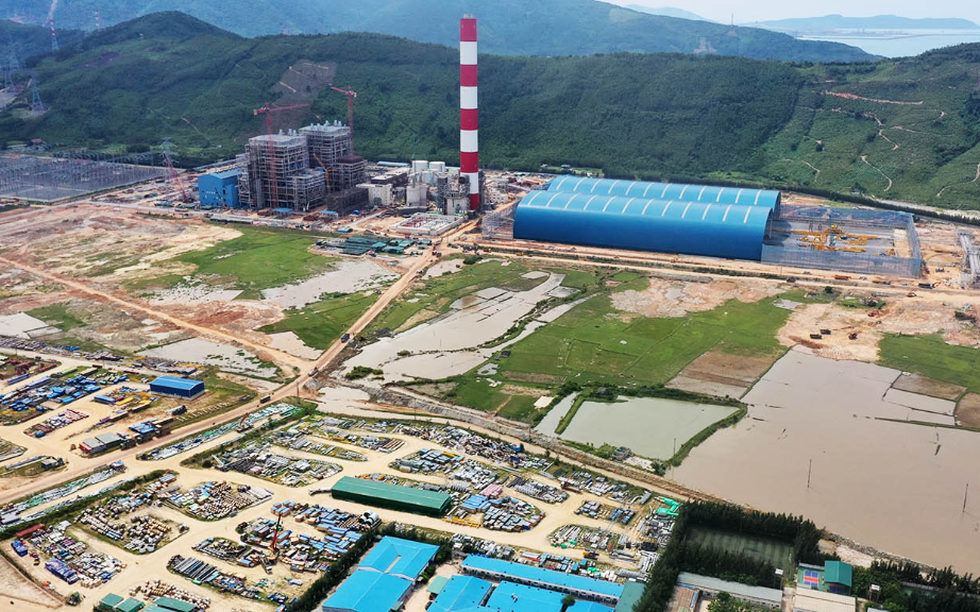

Trên công trường dự án Nhà máy Nhiệt điện Quảng Trạch I những ngày đầu tháng 8/2025. Tạp chí Năng lượng Việt Nam

Các cơ quan liên quan sẽ hướng dẫn xã Phú Trạch tiếp nhận trực tiếp kinh phí giải phóng mặt bằng do EVN chuyển, rút ngắn thủ tục chi trả, cũng như thực hiện nhanh quy trình thuê đất cho dự án.

Đối với Nhà máy Nhiệt điện LNG Quảng Trạch II (công suất 1.500MW), Sở Công Thương phối hợp các đơn vị thẩm định báo cáo nghiên cứu khả thi, hoàn thành trước 2/9/2025. Với Nhà máy Nhiệt điện LNG Quảng Trạch III (công suất 1.500MW), Ban Quản lý Khu kinh tế tỉnh đang cùng EVN khảo sát, lập hồ sơ đề xuất chủ trương đầu tư, trình cấp có thẩm quyền phê duyệt trong quý III/2025.

Trung tâm Điện lực Quảng Trạch khi hoàn thiện sẽ bao gồm ba nhà máy nhiệt điện với tổng công suất 4.403MW: Quảng Trạch I (1.403MW), Quảng Trạch II (1.500MW) và Quảng Trạch III (1.500MW). Đây sẽ là một trong những trung tâm năng lượng lớn nhất cả nước, đóng vai trò trụ cột trong đảm bảo an ninh năng lượng quốc gia, đồng thời là động lực phát triển kinh tế – xã hội của tỉnh Quảng Trị, góp phần thực hiện các mục tiêu tăng trưởng giai đoạn 2025 – 2030.
