Việt Nam sắp có thêm một nhà máy điện mặt trời đi vào vận hành

Thứ Sáu, 13/03/2026 - 19:16

Nhà máy điện mặt trời này sẽ vận hành thương mại phần khối lượng công việc tương ứng 21MWp (19MW) vào quý II/2026.

Theo báo Đầu tư, UBND tỉnh Gia Lai vừa ban hành quyết định điều chỉnh chủ trương đầu tư Dự án Nhà máy điện mặt trời Krông Pa 2 do Công ty TNHH Đầu tư và Phát triển Năng lượng Thành Nguyên làm chủ đầu tư.

Theo quyết định điều chỉnh, tiến độ thực hiện dự án được phân kỳ lại. Cụ thể, quý II/2026 dự án sẽ vận hành thương mại phần khối lượng công việc tương ứng 21MWp (19MW). Phần khối lượng còn lại 28MWp (20,2MW) dự kiến vận hành thương mại vào quý IV/2028.

UBND tỉnh Gia Lai yêu cầu chủ đầu tư khẩn trương triển khai dự án, bảo đảm thực hiện đúng tiến độ đã được phê duyệt. Đồng thời, Sở Công thương tỉnh Gia Lai được giao nhiệm vụ rà soát và đề xuất cập nhật thời gian vận hành của dự án trong quá trình điều chỉnh Quy hoạch tỉnh Gia Lai thời kỳ 2021–2030, tầm nhìn đến năm 2050 cũng như các quy hoạch liên quan.

Việt Nam sắp có thêm một nhà máy điện mặt trời đi vào vận hành- Ảnh 1.

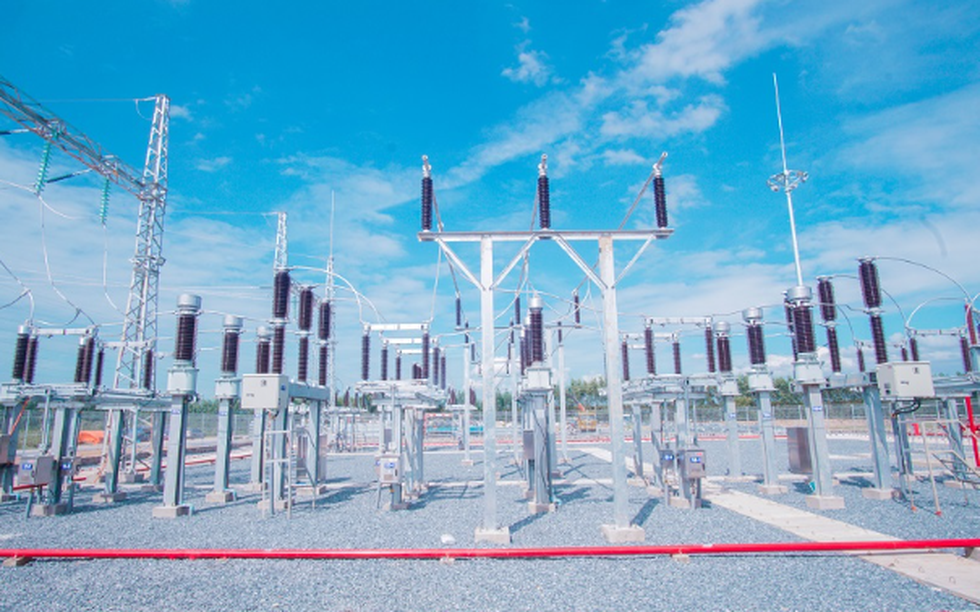

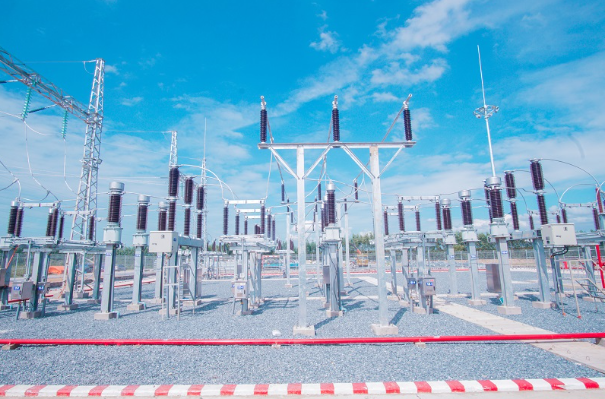

Dự án Nhà máy điện mặt trời Krông Pa 2. Ảnh: BCG

Dự án Nhà máy điện mặt trời Krông Pa 2 trước đó đã được UBND tỉnh Gia Lai chấp thuận chủ trương đầu tư ngày 25/5/2018, sau đó nhiều lần điều chỉnh vào các ngày 27/6/2019, 1/11/2021, 16/10/2023 và 27/6/2025.

Trong lần điều chỉnh gần nhất trước đây, dự án được yêu cầu vận hành công suất 19MW vào quý IV/202520,2MW vào quý IV/2028.

Nhà máy điện mặt trời Krông Pa 2 có tổng vốn đầu tư khoảng 1.131 tỷ đồng, được xây dựng tại xã Chư Gu, huyện Krông Pa, tỉnh Gia Lai (nay là xã Ia Rsai, tỉnh Gia Lai).

Liên quan đến tiến độ triển khai, trước đó vào ngày 20/1/2026, ông Nguyễn Hữu Quế, Phó Chủ tịch UBND tỉnh Gia Lai, đã yêu cầu Công ty TNHH Đầu tư và Năng lượng Thành Nguyên tích cực phối hợp với các sở, ngành, UBND xã Ia Rsai và các đơn vị liên quan để khởi công Dự án Nhà máy điện mặt trời Krông Pa 2 (giai đoạn 2) trong quý I/2026, phấn đấu hoàn thành và đưa vào vận hành trong quý IV/2027 theo đúng chủ trương đầu tư đã được phê duyệt.

Lãnh đạo tỉnh cũng giao Sở Công thương, Công an tỉnh Gia Lai phối hợp chặt chẽ với chủ đầu tư và các đơn vị liên quan nhằm đẩy nhanh công tác kiểm tra, nghiệm thu. Trong khi đó, UBND xã Ia Rsai có trách nhiệm hỗ trợ giải quyết các vướng mắc, tạo điều kiện thuận lợi cho quá trình thi công, bảo đảm dự án được triển khai đúng tiến độ.
