Chỉ 1 tháng nữa, hợp long cầu dài 250m thuộc nhà máy thủy điện lớn nhất miền Nam

Thứ Sáu, 13/03/2026 - 21:34

Hạng mục quan trọng của dự án thủy điện đang được đẩy nhanh thi công và dự kiến hợp long, thông xe kỹ thuật vào thời gian tới.

Cầu Hiếu Liêm là hạng mục quan trọng của Dự án Nhà máy Thủy điện Trị An mở rộng, được EVN triển khai thi công từ 29/12/2024. Công trình được xếp loại công trình cấp II, có chiều dài 249,5m và bề rộng 9m.

Ban đầu, cây cầu được xây dựng nhằm phục vụ vận chuyển vật tư, thiết bị trong quá trình thi công nhà máy thủy điện. Sau khi dự án hoàn thành, cầu sẽ được giữ lại để phục vụ nhu cầu đi lại của người dân, thay thế phà Hiếu Liêm hiện nay.

Theo thông tin từ Ban Quản lý dự án Điện 3 (Tập đoàn Điện lực Việt Nam - EVN), cầu Hiếu Liêm bắc qua sông Đồng Nai đang được đẩy nhanh tiến độ thi công và dự kiến hợp long, thông xe kỹ thuật vào dịp 30/4, trước khi đưa vào khai thác chính thức ngày 30/6.

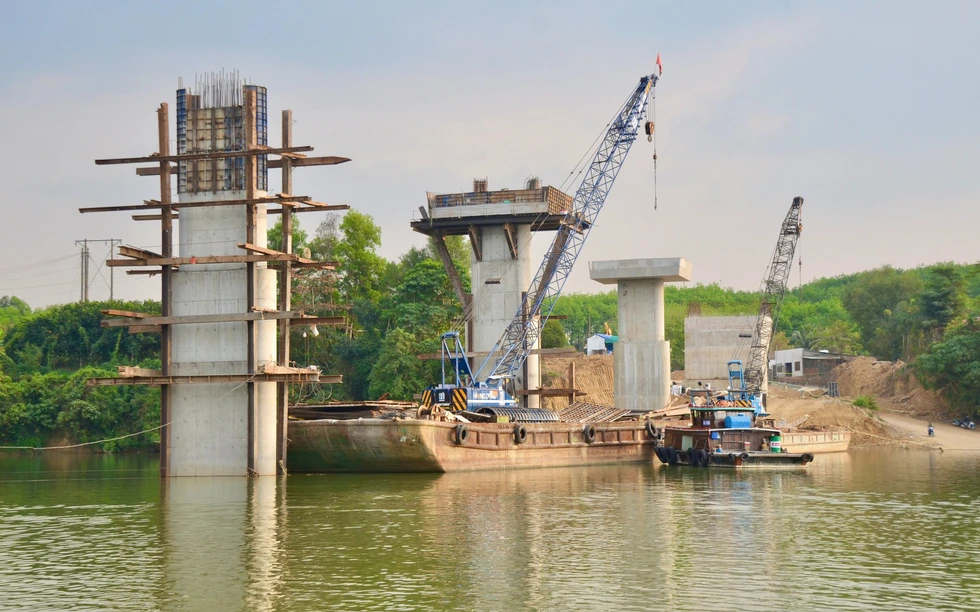

Chỉ 1 tháng nữa, hợp long cầu dài 250m thuộc nhà máy thủy điện lớn nhất miền Nam- Ảnh 1.

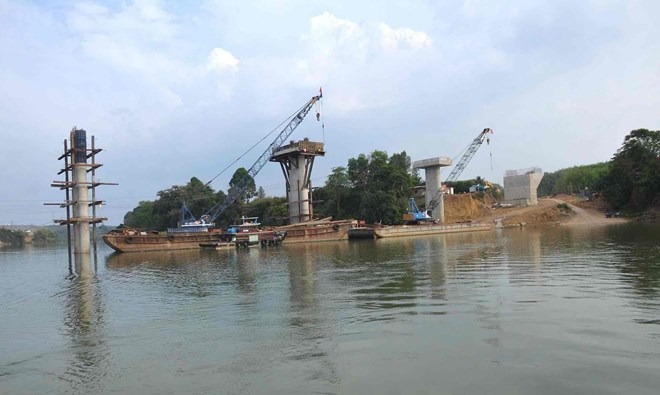

Cầu Hiếu Liêm sẽ hợp long và thông xe kỹ thuật vào dịp 30/4. Ảnh: HAC

Theo báo Xây Dựng, đại diện Ban Quản lý dự án Điện 3 cho biết, sau thời gian triển khai với sự phối hợp của chủ đầu tư và các nhà thầu, công trình đã đạt khối lượng thi công đáng kể, dù quá trình thực hiện vẫn gặp một số khó khăn nhất định.

Hiện nay, toàn bộ dầm Super-T của cầu đã được hoàn thành. Đây là cấu kiện quan trọng của kết cấu nhịp, quyết định khả năng chịu lực và độ bền lâu dài của công trình.

Song song với đó, phần móng cọc của hai mố cầu và năm trụ cầu cũng đã thi công xong, tạo nền tảng vững chắc cho các bước lắp dựng kết cấu phía trên. Nhiều hạng mục bê tông chủ lực trên công trường đã hoàn thiện rõ rệt.

Cụ thể, 100% bê tông mố A và mố B đã được hoàn thành. Các trụ T1, T2 và T5 cũng đã hoàn tất công tác bê tông. Đối với những trụ còn lại, khối lượng thi công đang được đẩy nhanh, trong đó trụ T3 đạt khoảng 78%, còn trụ T4 đạt khoảng 70%.

Ngoài phần kết cấu chính, các hạng mục phụ trợ cũng đang được triển khai đồng bộ. Theo báo cáo từ đơn vị thi công, bê tông tường chắn đất mố MA đạt khoảng 36%, trong khi tường chắn mố MB đạt khoảng 65% khối lượng.

Theo kế hoạch của chủ đầu tư, sau khi hợp long và thông xe kỹ thuật vào dịp 30/4, các đơn vị sẽ tiếp tục hoàn thiện các hạng mục còn lại để đưa cầu vào khai thác từ ngày 30/6.

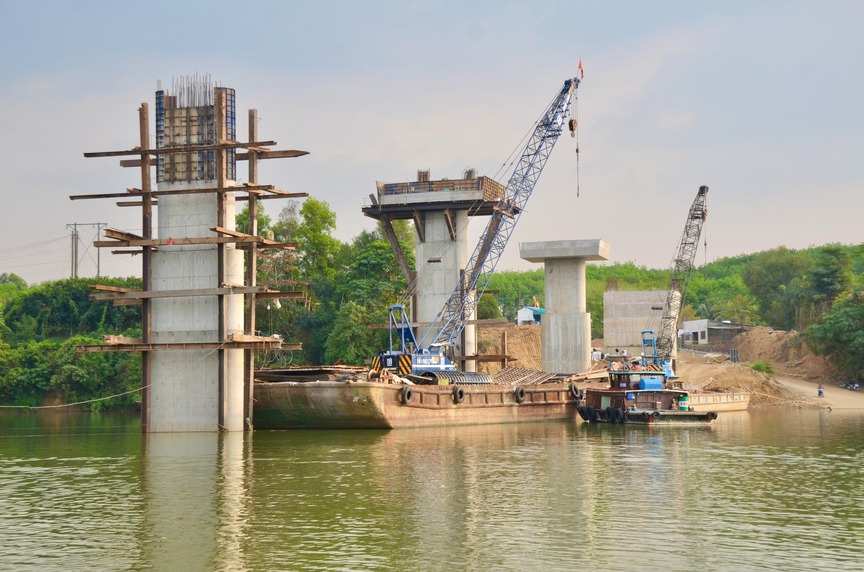

Chỉ 1 tháng nữa, hợp long cầu dài 250m thuộc nhà máy thủy điện lớn nhất miền Nam- Ảnh 2.

Công trường dự án. Ảnh: Báo Xây Dựng

Tuy nhiên, để bảo đảm tiến độ này, công tác bồi thường và giải phóng mặt bằng tại khu vực đường dẫn hai đầu cầu cần được đẩy nhanh hơn nữa.

Hiện UBND xã Trị An đã bàn giao mặt bằng khu vực đầu cầu phía mố A, tạo điều kiện cho đơn vị thi công triển khai hạng mục đắp đất đầu cầu. Trong khi đó, tại đầu cầu phía mố B (bờ Hiếu Liêm), mặt bằng mới được bàn giao một phần phục vụ thi công tường chắn đất. Phần diện tích còn lại, đặc biệt khu vực phục vụ thi công đường dẫn và đắp đất đầu cầu, vẫn chưa được bàn giao đầy đủ.

Khi đưa vào khai thác, công trình không chỉ giúp kết nối giao thông thuận lợi giữa các khu vực ven sông Đồng Nai, mà còn tạo điều kiện thúc đẩy giao thương, góp phần mở rộng không gian phát triển kinh tế – xã hội của địa phương.

Nhà máy thủy điện Trị An nằm trên sông Đồng Nai, thuộc địa phận xã Trị An, tỉnh Đồng Nai. Đây là công trình thủy điện lớn nhất và quan trọng nhất miền Nam, gắn liền với lịch sử phát triển ngành điện Việt Nam. Dự án Nhà máy Thủy điện Trị An mở rộng được khởi công vào tháng 8/2025 tại xã Trị An, tỉnh Đồng Nai, với công suất thiết kế 200MW và dự kiến hoàn thành, đưa vào vận hành năm 2027. Đây là một trong những công trình năng lượng trọng điểm quốc gia trong giai đoạn hiện nay.
