Tập đoàn Điện lực Việt Nam (EVN) cho biết, trong tháng 11 này, hai dự án nguồn điện trọng điểm của ngành là Nhà máy Thủy điện Hòa Bình mở rộng và Nhà máy Nhiệt điện Quảng Trạch 1 sẽ chính thức được đưa vào vận hành, góp phần bổ sung nguồn cung cho hệ thống điện quốc gia.

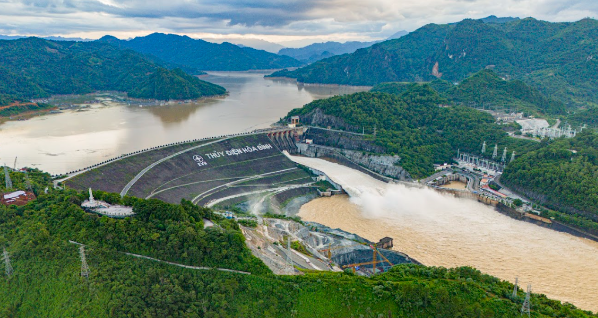

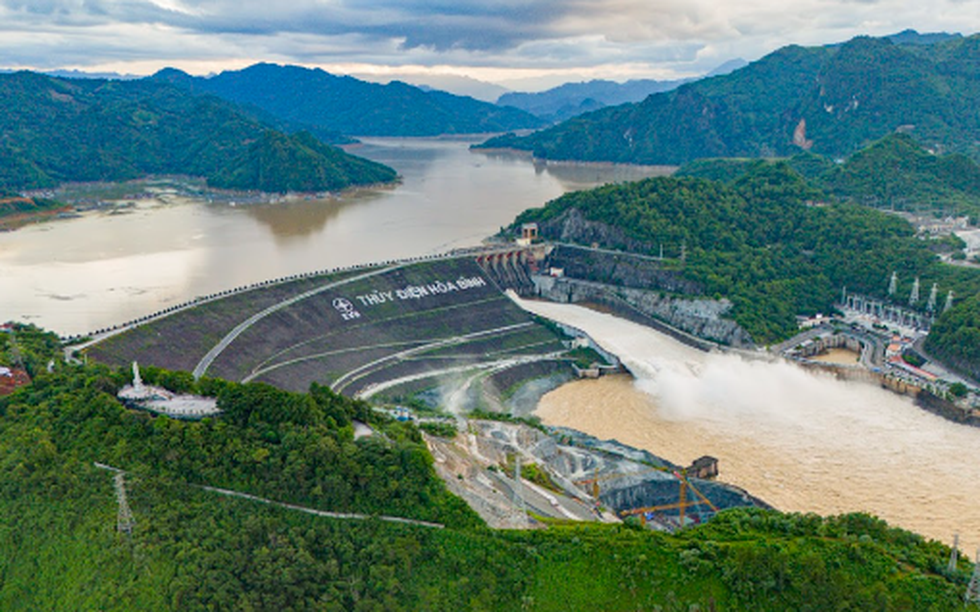

Thủy điện Hòa Bình. Ảnh: Internet
Trong đó, dự án Nhà máy Thủy điện Hòa Bình mở rộng - công trình thủy điện mở rộng lớn nhất Việt Nam - có tổng vốn đầu tư hơn 9.220 tỷ đồng, khởi công từ tháng 1/2021. Công trình nằm trên bờ phải tuyến đập hiện hữu của thủy điện Hòa Bình, gồm 2 tổ máy với tổng công suất 480MW. Khi hoàn thành, cụm thủy điện Hòa Bình sẽ nâng tổng công suất lên 2.400MW, tương đương công suất của Thủy điện Sơn La - hiện là lớn nhất Đông Nam Á.
Đây là dự án quan trọng cấp quốc gia, do EVN làm chủ đầu tư, Ban Quản lý Dự án Điện 1 đại diện quản lý. Liên danh Tổng công ty Xây dựng Trường Sơn - Công ty CP Xây dựng 47 - Công ty CP LILAMA 10 thi công, trong đó LILAMA 10 phụ trách lắp đặt toàn bộ đường ống áp lực, thiết bị cơ khí thủy công và hệ thống cơ - điện của nhà máy.
Tổ máy số 1 đã hòa lưới điện từ giữa tháng 8, vượt tiến độ 1 tháng. Đến nay, rotor tổ máy số 2 đã được hạ đặt thành công và đang trong giai đoạn căn chỉnh để phát điện ngay trong tháng 11, hướng tới hoàn thành toàn bộ công trình trong tháng 12.

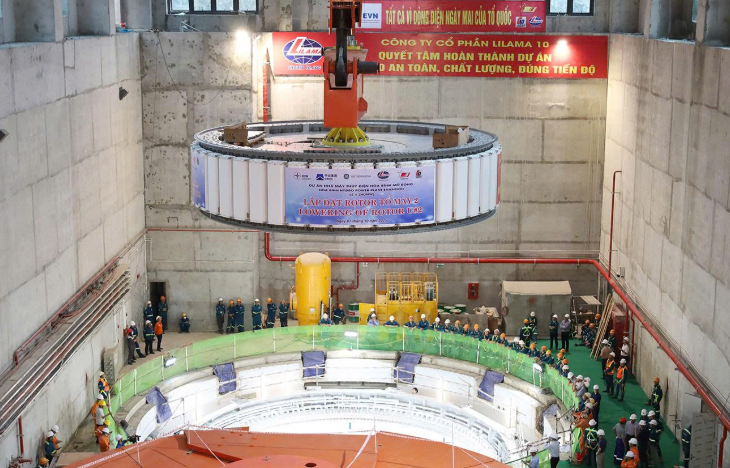

Rotor tổ máy số 2 đã được hạ đặt thành công và đang trong giai đoạn căn chỉnh để phát điện. Ảnh: EVN
Được biết, Nhà máy Thủy điện Hòa Bình ban đầu được khởi công năm 1979 và khánh thành năm 1994 với 8 tổ máy, tổng công suất 1.920MW. Công trình không chỉ cung cấp điện chủ lực cho hệ thống điện quốc gia, mà còn đảm nhiệm vai trò chống lũ cho Hà Nội và hạ du sông Hồng, điều tiết nước phục vụ sản xuất và sinh hoạt vùng đồng bằng Bắc Bộ.
Việc mở rộng thêm 480MW không chỉ nâng cao khả năng điều tiết tần số, giảm tải cho hệ thống điện hiện hữu, mà còn giúp khai thác tối ưu nguồn nước sông Đà, tăng hiệu quả phát điện và đảm bảo an ninh năng lượng quốc gia trong bối cảnh Việt Nam đang chuyển dịch mạnh mẽ sang năng lượng sạch và tái tạo.
